Phường Kiến An tham dự Hội nghị trực tuyến nghe báo cáo tiến độ thực hiện Kế hoạch Kịch bản giải ngân kế hoạch vốn đầu tư công, tiến độ giải phóng mặt bằng các dự án trên địa bàn thành phố tháng 8 năm 2026.
Sáng ngày 24/8, Phó Chủ tịch UBND thành phố Lê Trung Kiên chủ trì Hội nghị họp trực tiếp kết hợp họp trực tuyến nghe báo cáo tiến độ thực hiện Kế hoạch Kịch bản giải ngân kế hoạch vốn đầu tư công, tiến độ giải phóng mặt bằng các dự án trên địa bàn thành phố tháng 8 năm 2026.

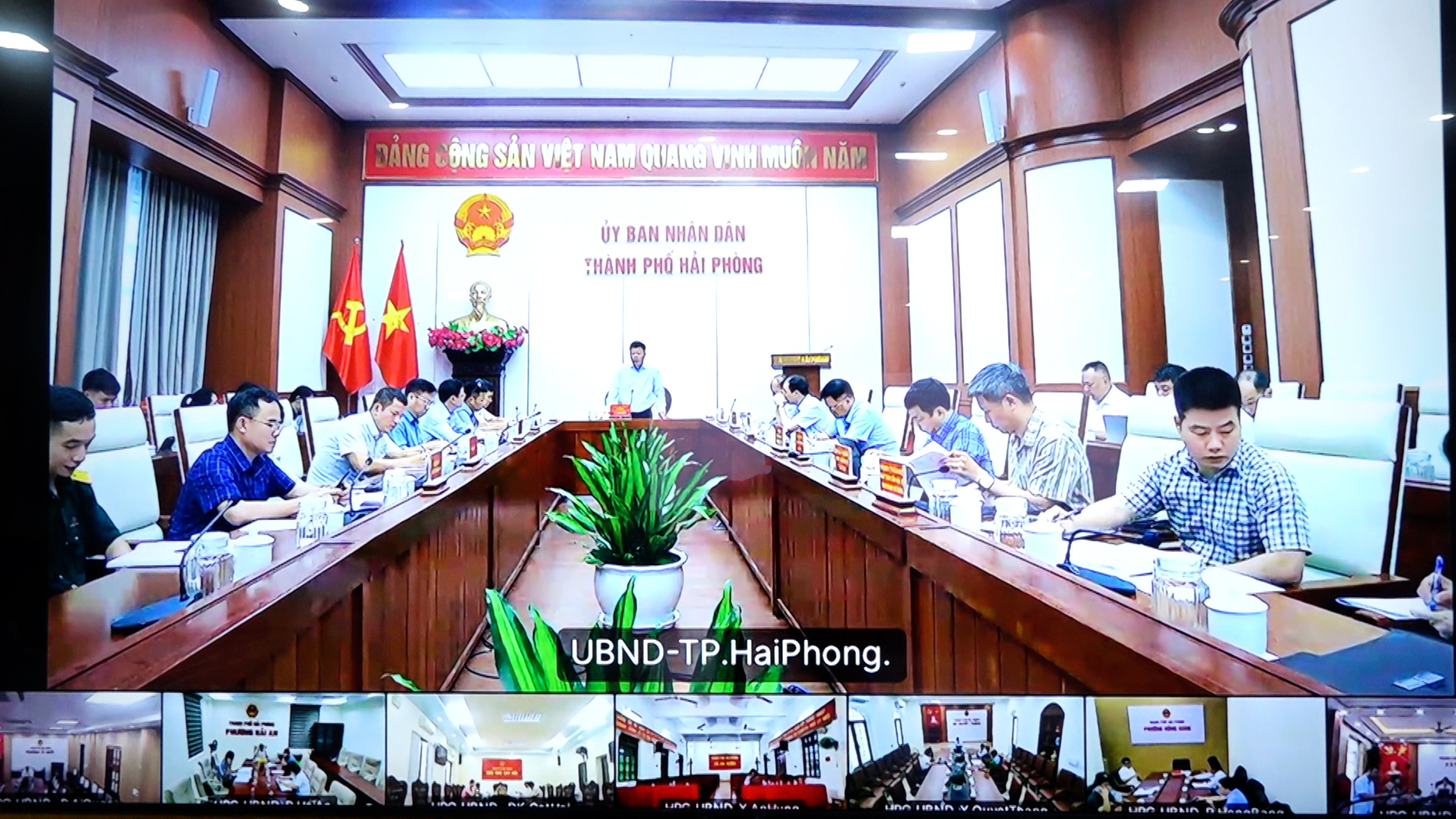

Quang cảnh hội nghị trực tuyến



Các đại biểu dự hội nghị tại điểm cầu phường Kiến An
Dự hội nghị tại điểm cầu phường Kiến An có đồng chí Nguyễn Phong Doanh – Phó Bí thư Đảng uỷ, Chủ tịch UBND phường; đồng chí Nguyễn Tùng Lâm – Uỷ viên Ban Thường vụ Đảng uỷ, Phó Chủ tịch Thường trực UBND phường. Cùng dự có Văn phòng HĐND và UBND, Phòng Kinh tế, Ban quản lý dự án đầu tư xây dựng phường.
Theo báo cáo của Sở Tài chính, tính đến ngày 19/8, thành phố giải ngân vốn đầu tư công được 19.603 tỷ đồng. Trong đó có 19.582 tỷ đồng của Kế hoạch vốn năm 2026, đạt 50,5% kế hoạch, vốn kéo dài giải ngân được 21 tỷ đồng đạt 5,5% kế hoạch. Tỷ lệ giải ngân vốn đầu tư công của Hải Phòng cao hơn mức bình quân chung của cả nước, tính đến ngày 13/8, Hải Phòng đứng thứ 13/64 tỉnh thành của cả nước, tuy nhiên tốc độ giải ngân vốn đầu tư công của Hải Phòng đang chậm lại. Có 63/125 đơn vị giải ngân vốn đầu tư công đạt từ 60% trở lên; 34 đơn vị giải ngân vốn đầu tư công đạt 50 đến dưới 60% và có 24 đơn vị giải ngân vốn đầu tư công đạt dưới 50% kế hoạch.



Một số hình ảnh tại hội nghị trực tuyến
Theo báo cáo của Sở Tài nguyên và Môi trường, tính đến ngày 23/8, trên địa bàn thành phố có 337 dự án phải thực hiện giải phóng mặt bằng với diện tích 4.949,9 ha đất thu hồi liên quan đến 49.441 hộ dân, 441 tổ chức. Trên địa bàn toàn thành phố đã giải phóng mặt bằng được 2.928,7ha liên quan đến 31.681 hộ dân và 280 tổ chức, đạt 59,2% khối lượng cần giải phóng mặt bằng, giải ngân số tiền khoảng 18.520 tỷ đồng. Trong đó 4.897,5 tỷ đồng vốn đầu tư công, 13.662,5 tỷ đồng vốn ngoài ngân sách.

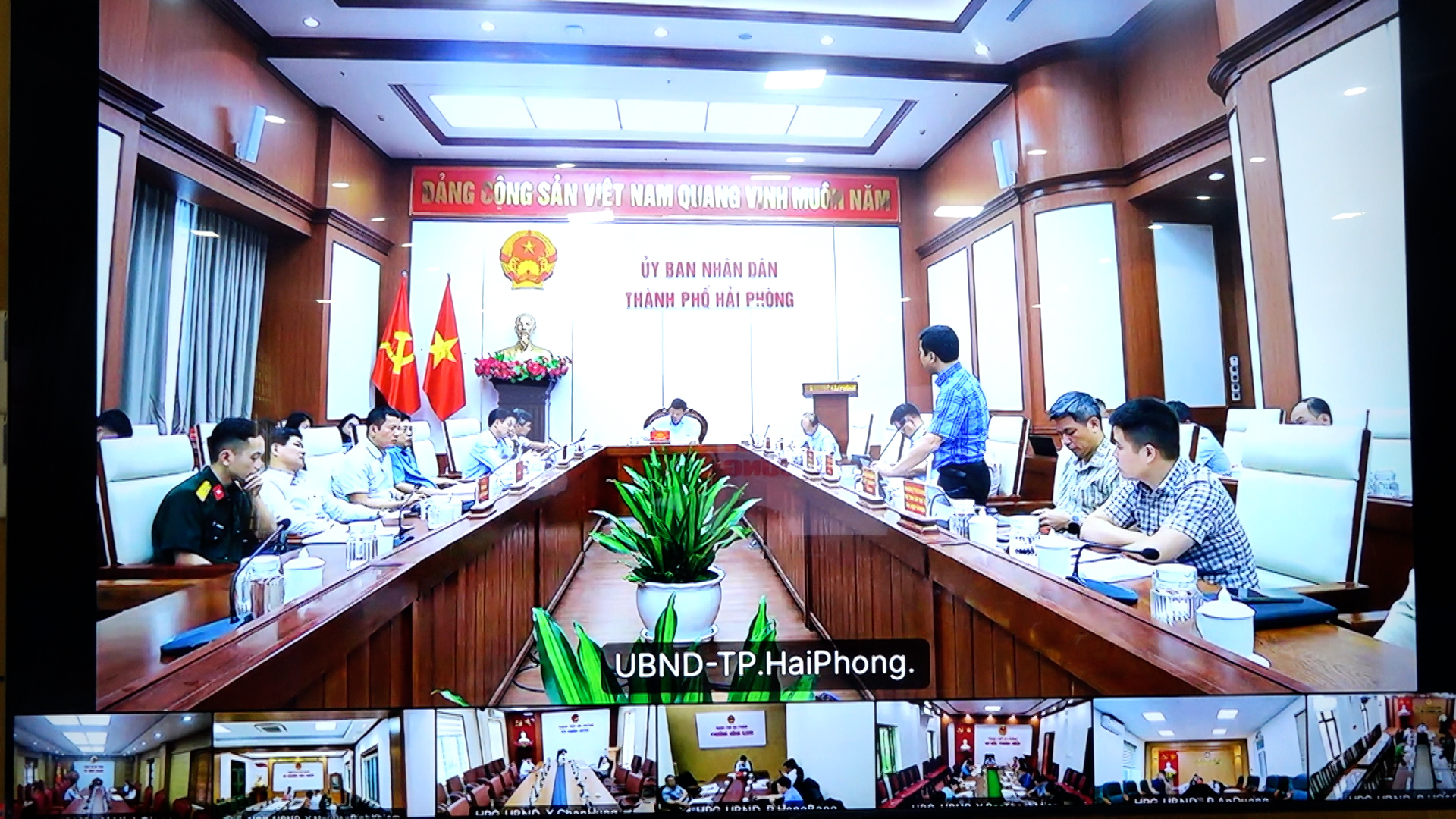

Đồng chí Lê Trung Kiên – Phó Chủ tịch UBND thành phố kết luận hội nghị
Kết luận hội nghị, đồng chí Lê Trung Kiên – Phó Chủ tịch UBND thành phố ghi nhận, biểu dương những địa phương, đơn vị đã thực hiện tốt công tác giải phóng mặt bằng, giải ngân vốn đầu tư công đạt kết quả cao. Đồng chí Phó Chủ tịch UBND thành phố nhấn mạnh, Ban Chấp hành Đảng bộ thành phố đã ban hành Nghị quyết số 11-NQ/TU ngày 15/7/2026 về tăng cường lãnh đạo, chỉ đạo nhiệm vụ thực hiện mục tiêu tăng trưởng kinh tế GRDP 6 tháng cuối năm 2026 và giai đoạn 2026-2030 đạt bình quân từ 13%/năm trở lên, các đơn vị cần xây dựng kế hoạch, đường găng tiến độ để triển khai thực hiện có hiệu quả việc giải phóng mặt bằng, giải ngân vốn đầu tư công, quan tâm, chú trọng các dự án lớn đang và sẽ được triển khai để đóng góp vào mức tăng trưởng của thành phố. Cấp ủy, chính quyền địa phương quan tâm lãnh đạo, chỉ đạo nhiệm vụ giải phóng mặt bằng, giải ngân vốn đầu tư công; tổng hợp các kiến nghị, đề xuất gửi các Sở ngành của thành phố, UBND thành phố sẽ theo dõi sát tốc độ xử lý của các Sở để có ý kiến chỉ đạo giải quyết kịp thời.
Sở Tài chính phối hợp với các địa phương để tính toán số vốn dự kiến của các địa phương, đề xuất phương án điều chuyển hợp lý; tổng hợp số tiền dự kiến các địa phương vay của thành phố, phối hợp với Sở Tài nguyên và Môi trường đánh giá hiệu quả việc sử dụng vốn vay. Sở Tài nguyên và Môi trường rà soát, thống kê số lượng, diện tích, số tiền các khu đất đấu giá, đã đấu giá được bao nhiêu khu đất, còn lại bao nhiêu khu, ở những địa phương nào; đánh giá lại kịch bản giải ngân vốn đầu tư công tháng 8, rà soát nhiệm vụ giải phóng mặt bằng tại 114 xã, phường. Sở Xây dựng quan tâm vấn đề giá nguyên vật liệu, việc thẩm định, thẩm tra, phê duyệt các dự án.
